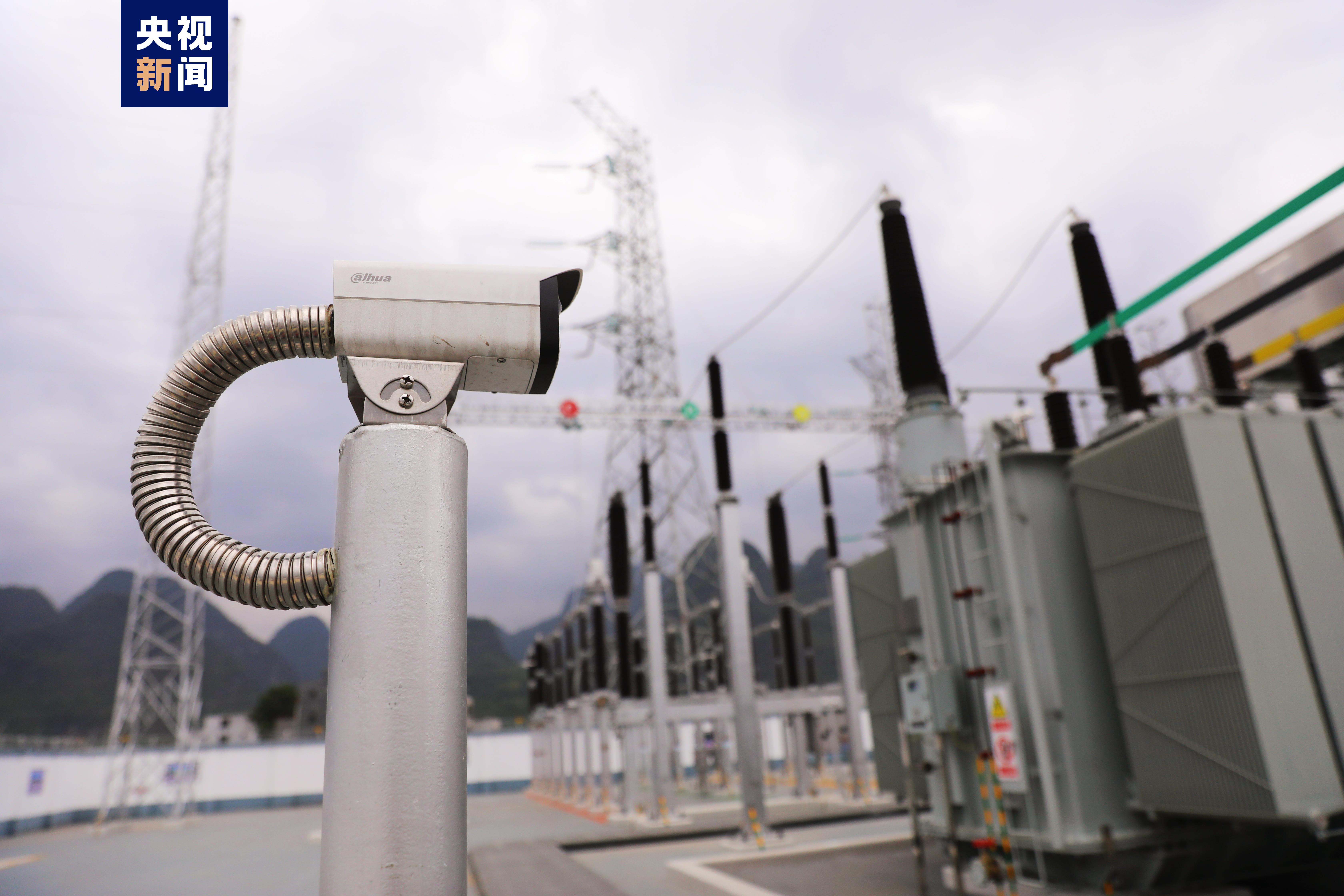

  5月5日凌晨,贵南高铁广西段环江、凉帽、都安等5座牵引变电所27.5千伏馈线相继合闸,接触网一次送电成功,标志着贵南高铁实现全线接触网送电,为下一步联调联试提供先决条件和动力保障。

  接触网送电是指将铁路沿线地方电网的220千伏三相交流电,通过铁路牵引变电所转化为27.5千伏单相工频交流电后,再输送到铁路接触网上,为高铁列车运行提供动能。这是联调联试前的最后一个重要工序。

  “贵南高铁广西段牵引变电所采用比较智能的牵引供电系统,这个系统主要由牵引供电广域保护测控系统、智能综合辅助监控系统构成,相比传统的变电所,具有全速动、全覆盖、全后备三大特点,保护延时更短,更安全可靠,而辅助监控系统的设置可实现变电所无人值守。”中铁电气化局贵南高铁项目经理部党工委书记祁小庆说。

  云桂铁路广西公司工程管理部高级工程师谷诚介绍,为确保贵南高铁广西段接触网一次送电成功,建设单位组织编制电力牵引供电工程受电启动方案,明确送电范围、步骤、安全技术措施及应急抢修预案,提前启动电力、变电远动系统对接调试,对沿线牵引所、配电所、箱变等设施逐一调试,确保全线牵引供电设施按期达到送电要求,实现接触网一次送电成功。

  当天凌晨合闸后,经过技术人员检测,贵南高铁广西段接触网送电过程顺畅,绝缘状态良好,接触网受电后无异响,变压器设备通电正常,各项技术参数均满足设计要求和施工规范标准。据悉,贵南高铁贵州段接触网已于4月20日成功送电。至此,贵南高铁实现全线接触网送电。

  贵南高铁是我国“八纵八横”高速铁路网中包海通道的重要组成部分,也是广西首条设计时速350公里的高速铁路,正线全长482公里,其中广西段281.37公里。截至目前,贵南高铁广西段桥梁、路基、隧道、铺轨工程已全部完成,6座新建站房已全部封顶,内部装修和机电设备安装进度已超过95%。全线预计今年内开通运营,届时南宁至贵阳通行时间将从目前5个多小时缩短至2小时左右。

  (总台记者 张卉 莫祥龙)

北疆新闻:内蒙古自治区重点新闻网站(客户端),内蒙古出版集团新华报业中心旗下国家互联网新闻信息采编发布服务一类资质网站(客户端)。

编辑:方琳
67

北疆新闻版权与免责声明:

一、凡本站中注明“来源:北疆新闻”的所有文字、图片和音视频,版权均属北疆新闻所有,转载时必须注明“来源:北疆新闻”,并附上原文链接。

二、凡来源非北疆新闻的新闻(作品)只代表本网传播该消息,并不代表赞同其观点。

如因作品内容、版权和其它问题需要同本网联系的,请在见网后30日内进行,联系邮箱:bjwmaster@163.com。

嗨翻小长假

版权声明:北疆新闻版权所有,未经书面授权,不得转载或建立镜像,违者依法必究。 本站违法和不良信息举报电话:15648148811蒙ICP备16001043号-1

Copyright © 2016- 北疆新闻网 All Rights Reserved互联网新闻信息服务许可证:15120200009-1蒙公网安备:15010502001245
