人工智能加速发展,算力中心用电需求随服务器上架率动态增长。若按满负荷规模一次性建成配套电网,往往面临前期容量大量闲置、投资效益偏低的困境。

瞄准这一痛点,国网无锡供电公司探索“阶梯投运”模式——分阶段灵活扩容,让电网建设跟着算力上架的节奏“长”起来。

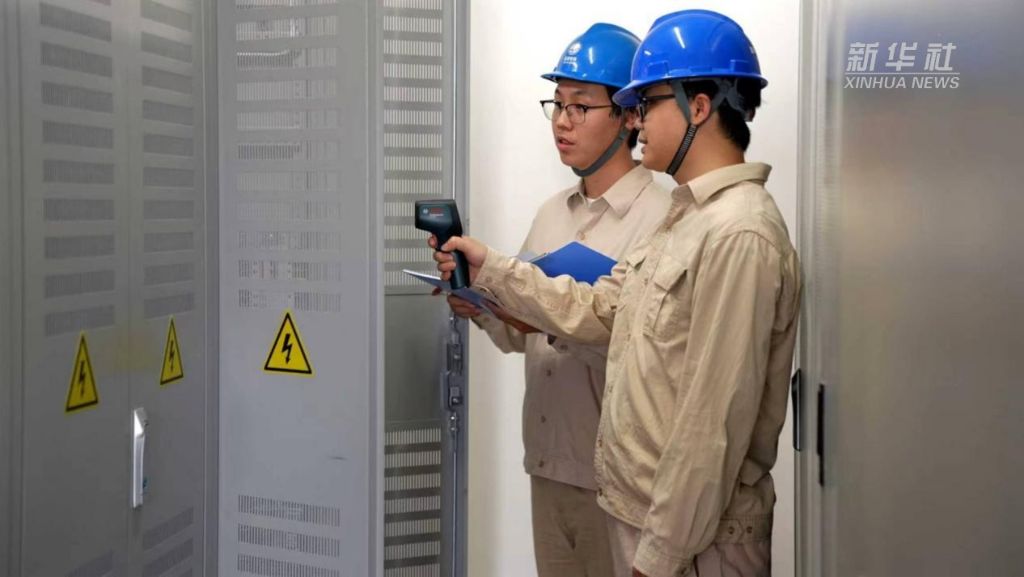

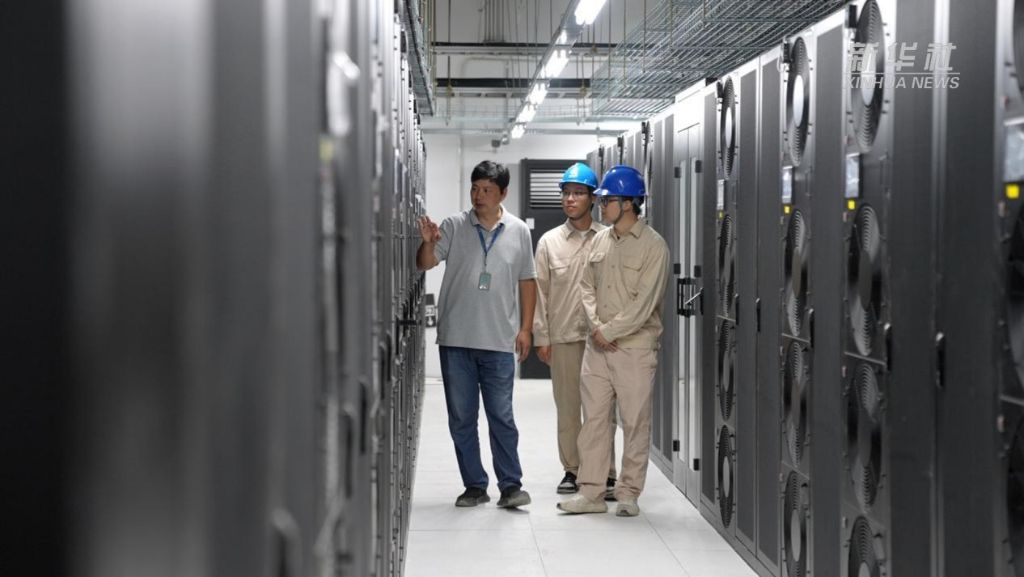

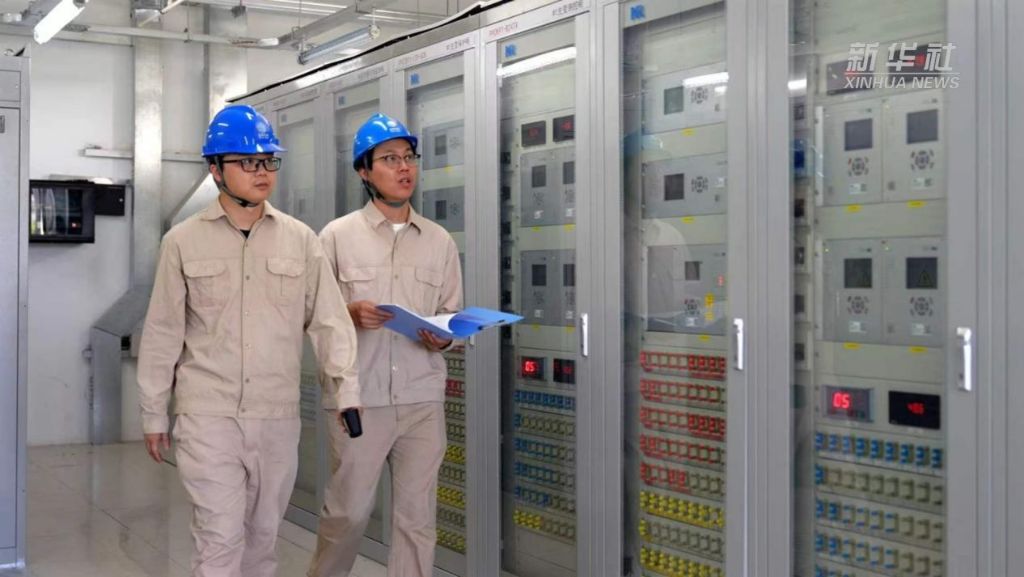

7月27日,在中国移动长三角(无锡)马山算力中心用户变电站内,客户经理张銮喜手持红外测温仪,正在对高负荷运行下的电力设备逐一巡检。

这座“东数西算”长三角枢纽重点项目,正是“阶梯投运”模式的受益项目。据悉,马山算力中心总投资超102亿元,峰值算力达17.88EFLOPS。三期用电需求从1.05万千伏安跃升至11万千伏安,若一次性建成20万千伏安配套网架,前期闲置超18万千伏安,资源利用率不足10%。
为了让每一阶段容量匹配算力上架进度,当地供电公司将配套网架分三步投运:一期(2023年底)2路10千伏专线,容量15960千伏安;二期(2024年)新增2路10千伏专线,容量翻倍至31920千伏安;三期(2026年)2路110千伏专线,整体供电规模突破20万千伏安。

同时,依托“开门接电”示范区提前铺设的9.7公里外线网架,企业无需自行开展外线施工,每期直接“即插即用”接电。
国网无锡供电公司营销部副主任李向超介绍:“分阶段扩容让电网跟着算力上架节奏走,既避免了固定资产闲置,也大幅提升了资源利用效率。9.7公里外线工程节省造价约1200万元,项目整体投产提前了120天,带来算力营收增量超千万元。”
从“一次建成”到“弹性生长”,国网无锡供电公司正以“电力先行、灵活适配”的实践,为AI时代算力底座提供坚实保障。
记者:张子晴
北疆新闻 | 内蒙古自治区重点新媒体平台,内蒙古出版集团•内蒙古新华报业中心主管主办的国家互联网新闻信息采编发布服务一类资质平台。
北疆新闻版权与免责声明:
一、凡本站中注明“来源:北疆新闻”的所有文字、图片和音视频,版权均属北疆新闻所有,转载时必须注明“来源:北疆新闻”,并附上原文链接。
二、凡来源非北疆新闻的新闻(作品)只代表本网传播该消息,并不代表赞同其观点。
如因作品内容、版权和其它问题需要同本网联系的,请在见网后30日内进行,联系邮箱:bjwmaster@163.com。
版权声明:北疆新闻版权所有,未经书面授权,不得转载或建立镜像,违者依法必究。 本站违法和不良信息举报电话:15648148811蒙ICP备16001043号-1
Copyright © 2016- 北疆新闻 All Rights Reserved互联网新闻信息服务许可证:15120200009-1广播电视节目制作经营许可证:(蒙)字第631号蒙公网安备:15010502001245
