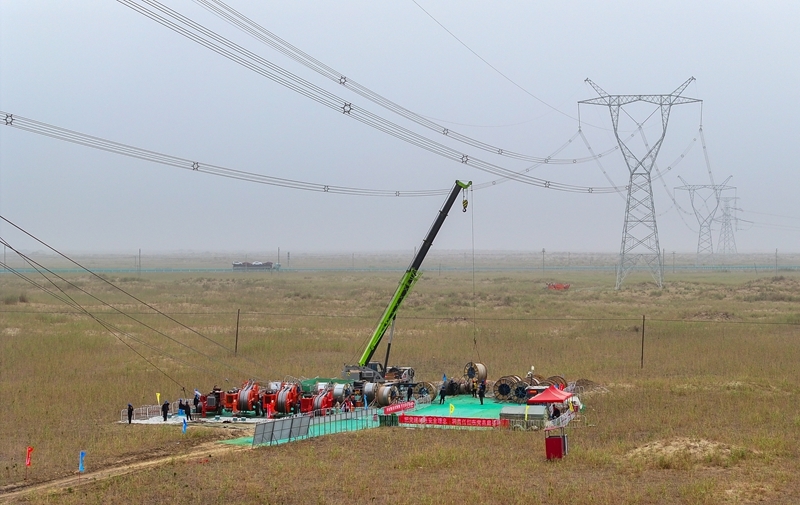

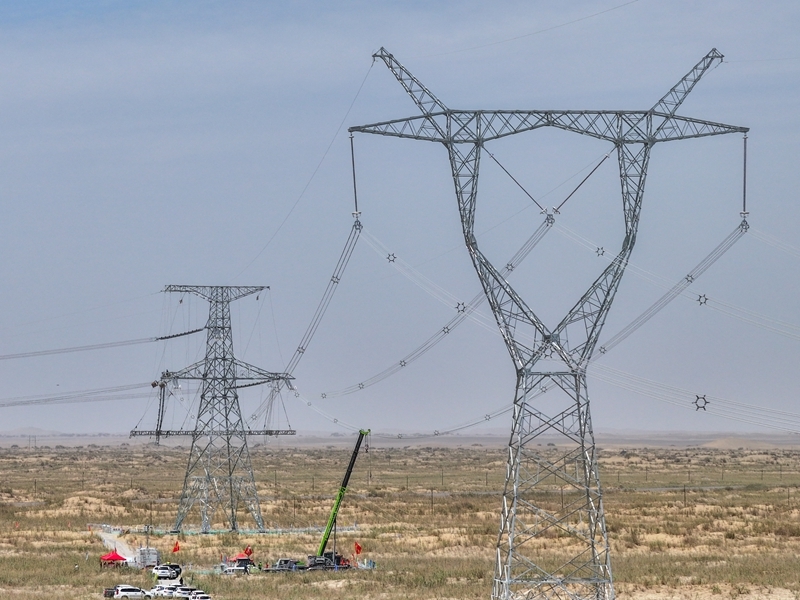

7月13日,施工人员架设民丰-且末750千伏线路最后一段电线。
当日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
7月13日,施工人员架设民丰-且末750千伏线路最后一段电线。
当日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄

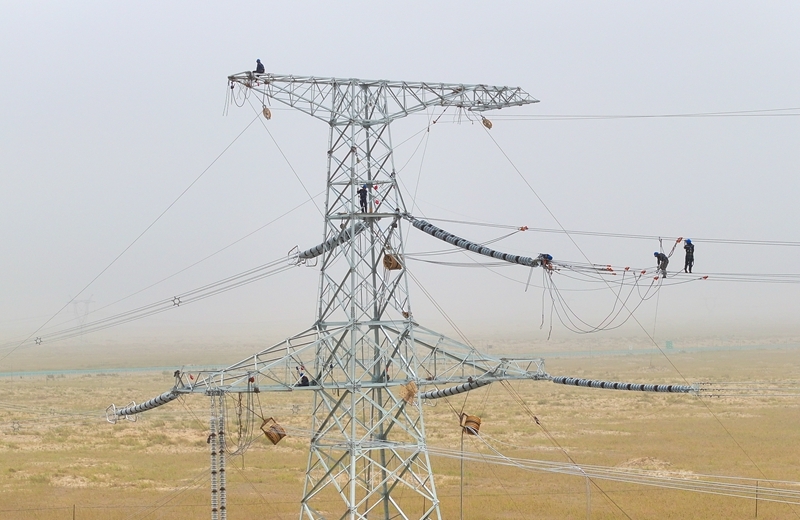

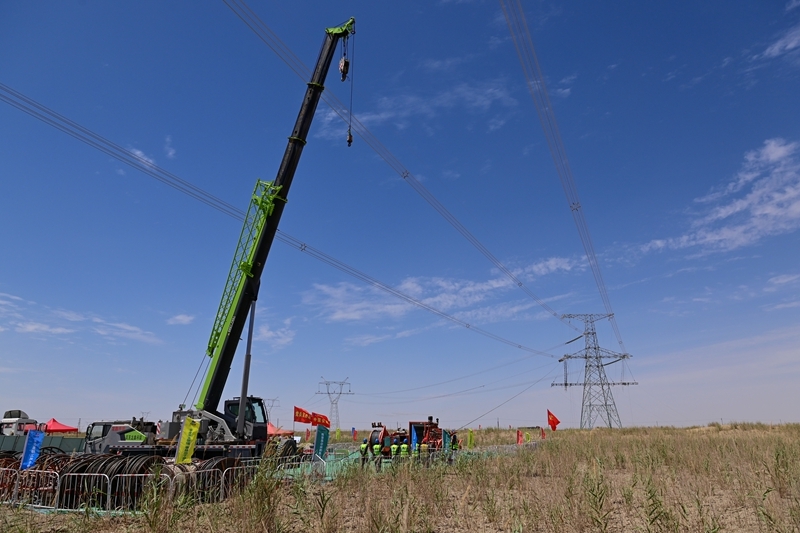

7月13日,施工人员架设民丰-且末750千伏线路最后一段电线。
当日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
7月13日,民丰-且末750千伏线路全部架设完成,环塔里木盆地750千伏输变电工程全线贯通(无人机照片)。
当日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
7月13日,民丰-且末750千伏线路全部架设完成,环塔里木盆地750千伏输变电工程全线贯通(无人机照片)。
当日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
7月13日,民丰-且末750千伏线路全部架设完成,环塔里木盆地750千伏输变电工程全线贯通(无人机照片)。
当日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
这是且末-若羌750千伏线路(6月24日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄

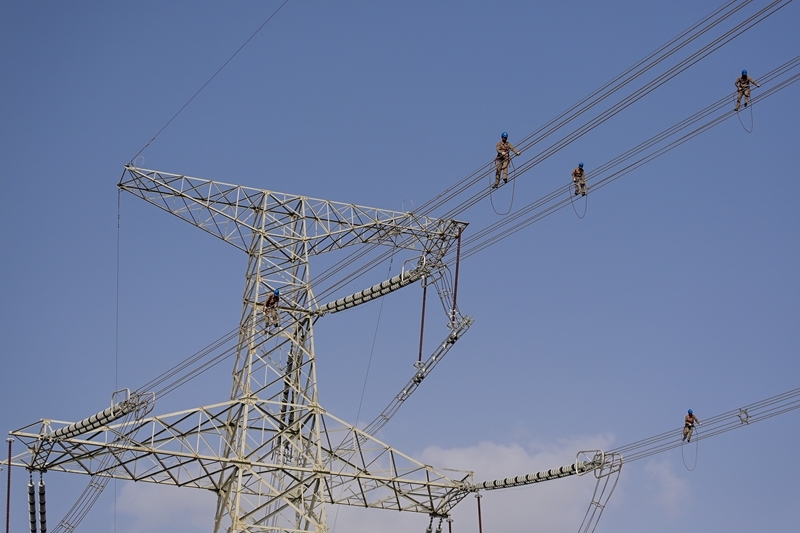

在民丰-且末750千伏线路,作业人员开展紧线作业(7月12日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社发(张利民 摄)

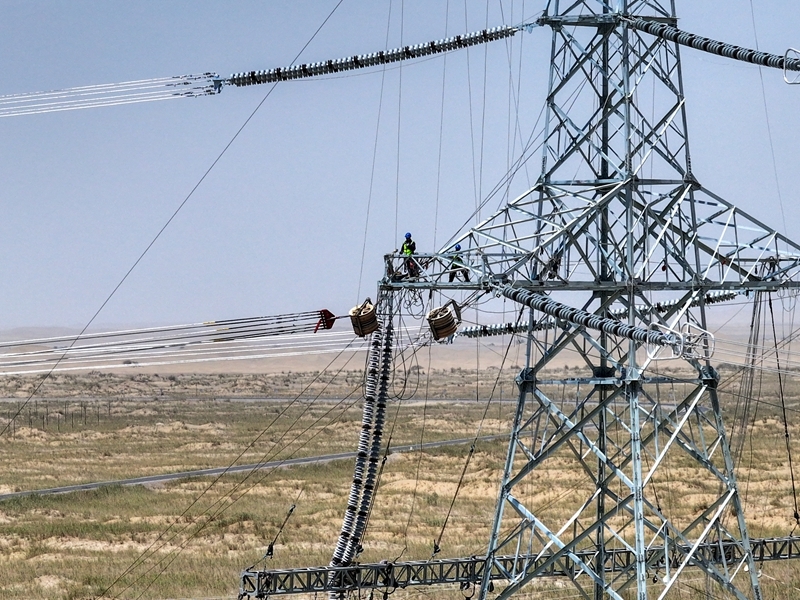

在民丰-且末750千伏线路,作业人员进行导线架设工作(7月11日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社发(张利民 摄)

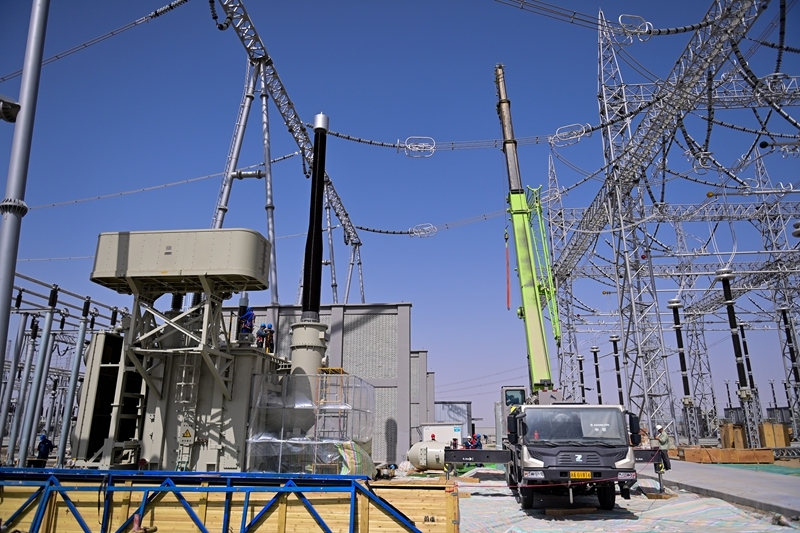

这是建设中的新疆环塔里木盆地750千伏输变电工程且末750千伏变电站(6月25日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
在且末-若羌750千伏线路,施工人员开展走线消缺工作(6月24日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄

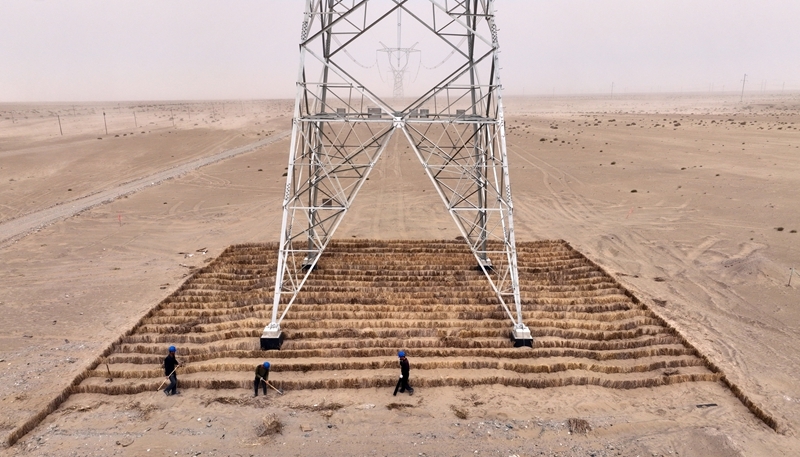

新疆和田地区于田县,施工人员在线路塔基下铺设草方格(4月24日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社发(马元 摄)
新疆环塔里木盆地750千伏输电线路穿越“死亡之海”塔克拉玛干沙漠(6月25日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社发(马元 摄)
这是中国绿发新疆中绿电若羌400万千瓦光伏项目(6月26日摄,无人机照片)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄

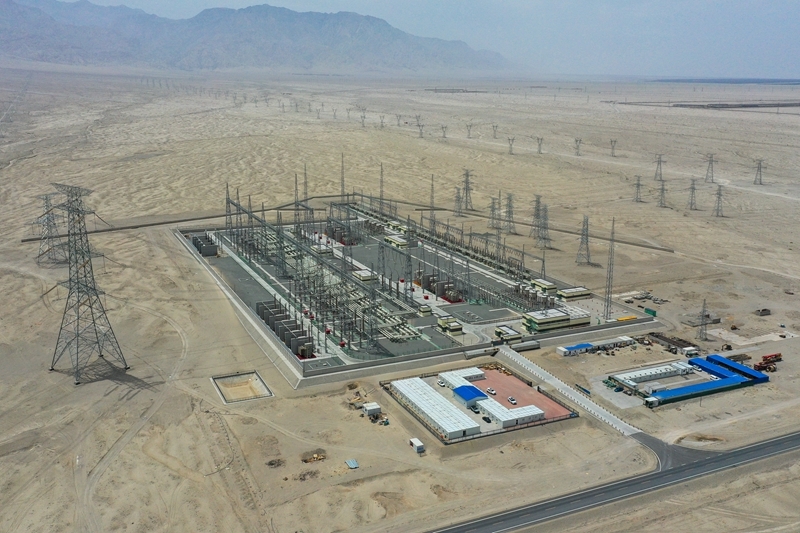

这是已经投运的新疆环塔里木盆地750千伏输变电工程若羌750千伏变电站(6月27日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
施工人员在且末-若羌750千伏线路开展走线消缺工作(6月24日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社记者 丁磊 摄
新疆环塔里木盆地750千伏输电线路跨越车尔臣河(6月14日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社发(马元 摄)
这是建设中的巴州-铁干里克-若羌750千伏输变电工程(2024年8月13日摄)。
7月13日,在塔里木盆地南缘的新疆和田地区民丰县,随着牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通,形成了一条围绕塔里木盆地的750千伏超高压输电环网。
据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。
新华社发(马元 摄)
北疆新闻 | 内蒙古自治区重点新媒体平台,内蒙古出版集团•内蒙古新华报业中心主管主办的国家互联网新闻信息采编发布服务一类资质平台。
北疆新闻版权与免责声明:
一、凡本站中注明“来源:北疆新闻”的所有文字、图片和音视频,版权均属北疆新闻所有,转载时必须注明“来源:北疆新闻”,并附上原文链接。
二、凡来源非北疆新闻的新闻(作品)只代表本网传播该消息,并不代表赞同其观点。
如因作品内容、版权和其它问题需要同本网联系的,请在见网后30日内进行,联系邮箱:bjwmaster@163.com。
版权声明:北疆新闻版权所有,未经书面授权,不得转载或建立镜像,违者依法必究。 本站违法和不良信息举报电话:15648148811蒙ICP备16001043号-1
Copyright © 2016- 北疆新闻 All Rights Reserved互联网新闻信息服务许可证:15120200009-1广播电视节目制作经营许可证:(蒙)字第631号蒙公网安备:15010502001245
