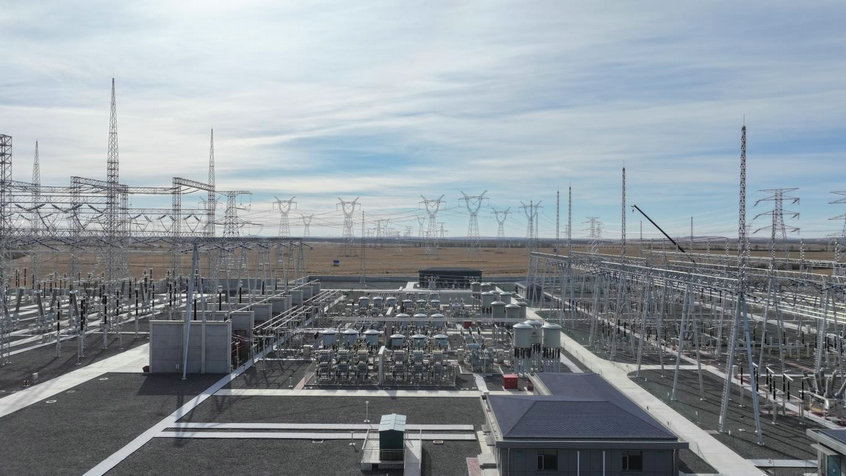

  北疆新闻呼和浩特11月29日消息(记者 张鑫 通讯员 蒋后乐 卓拉)据国网蒙东电力消息,由该公司投资建设的蒙东兴安平川-突泉220千伏线路工程(平突1线)于11月29日07时35分正式建成投运。这一工程的落地,将为兴安盟乃至蒙东地区能源保障与绿色发展注入新的强劲动能。


  平突1线是平川500千伏变电站220千伏配套送出线路工程的重要组成部分,线路全长36.5公里。工程自2024年6月25日开工以来,历经近17个月紧张施工,完成拆除原有线路3公里、新建铁塔96基等关键建设任务。

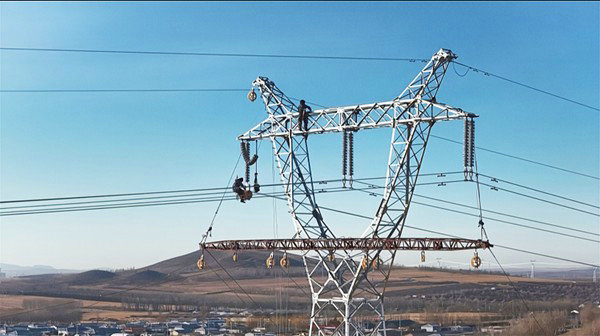

  工程建设过程中,面对带电跨越220千伏线路7次、66千伏线路9次的复杂施工场景及多项停电切改任务,国网蒙东电力多次组织施工、监理、设计单位开展专题研讨,联合资深专家实地勘察、审核优化施工方案,确保切改工作科学合规。同时,构建主动式安全管控体系,推广应用具备人脸识别、电子围栏功能的“无计划作业人员管控APP”,在高空作业环节引入新型防坠落环脚钉;严格执行现场“三检”制度,对基坑开挖、桩基检测等关键环节实行100%实测实量,保障工程质量全面符合设计标准。此外,工程建设中还将三维设计技术运用在前期选线至竣工图设计全过程,现场全面配备旋挖钻机、高空吊车、无人机导引绳展放设备等现代化机械,全线施工机械化率达到100%,为工程高效推进提供了有力支撑。


  据悉,作为系统性配套工程,平川500千伏变电站220千伏配套送出线路计划新建线路7条,总长189.98公里,新建铁塔533基。平突1线是该系列工程中第5条投运的线路。截至目前,整个配套送出工程建设正稳步推进,150余名建设者坚守施工一线,工程基础部分已完成90%,铁塔组立部分完成70%,导地线架设部分完成60%,各项任务均按节点目标有序落实。

  工程投运后,将进一步强化兴安南部地区220千伏电网网架结构,显著提升兴安电网供电可靠性与稳定性,畅通电力外送通道,满足区域新能源就近接网与高效外送需求,为清洁能源消纳提供坚实基础设施保障。

北疆新闻 | 内蒙古自治区重点新媒体平台,内蒙古出版集团•内蒙古新华报业中心主管主办的国家互联网新闻信息采编发布服务一类资质平台。

编辑:吴迪
10152

北疆新闻版权与免责声明:

一、凡本站中注明“来源:北疆新闻”的所有文字、图片和音视频,版权均属北疆新闻所有,转载时必须注明“来源:北疆新闻”,并附上原文链接。

二、凡来源非北疆新闻的新闻(作品)只代表本网传播该消息,并不代表赞同其观点。

如因作品内容、版权和其它问题需要同本网联系的,请在见网后30日内进行,联系邮箱:bjwmaster@163.com。

甘德尔山上的岩壁“精灵”

版权声明:北疆新闻版权所有,未经书面授权,不得转载或建立镜像,违者依法必究。 本站违法和不良信息举报电话:15648148811蒙ICP备16001043号-1

Copyright © 2016- 北疆新闻 All Rights Reserved互联网新闻信息服务许可证:15120200009-1广播电视节目制作经营许可证:(蒙)字第631号蒙公网安备:15010502001245
